广东省韩江流域管理局组织召开长潭水库扩容工程工作推进座谈会
位于韩江上游梅江支流石窟河上长潭峡谷中的长潭水电站,坝址距蕉岭县城约 6 千米,是一座集发电、防洪、改善航运、灌溉等功能于一体的综合利用工程。电站总装机容量 64.5MW,坝址以上控制流域面积 1990 平方千米,总库容 1.72 亿立方米,属不完全季调节水库。
该工程于 1978 年 3 月动工兴建,1987 年 1 月 8 日下闸蓄水,1987 年 4 月 27 日 1 号机组投产发电,同年底四台机组全部投产发电,1991 年 3 月通过竣工验收,至今已连续运行 35 年。
广东省水电勘测设计院于 1978 年 6 月提出长潭水电站低坝方案正常高水位选择意见,1978 年 9 月 5 日,经广东省计划委员会批准,将高水位定为 148.0 米。
若对长潭水库进行扩容,加高长潭大坝 30 米,将带来一系列显著变化。总库容将由当前校核洪水位 156.3 米相应的 1.69 亿立方米增加至 4.93 亿立方米,调节库容也将大幅提升。
扩容后的长潭水库在发电效益方面将极大提高,正常蓄水位由 148 米升至 178 米,发电水头增加 30 米,达到 72.5 米,发电量可达 2.8 亿千瓦时,相比当前增加 1.38 亿千瓦时,多年平均产值将由 4970 万元增至 9800 万元。
在防洪减灾和供水方面,扩容也将产生巨大的社会效益。在防洪方面,可科学调度洪水,对于二十年一遇以下的洪水可做到不弃水,二十年至一百年一遇的洪水可少弃水,大大削减一百年一遇以上洪水的洪峰,缓解下游城镇防洪压力。在供水方面,非汛期多年平均供水量将大幅增加,即使是特枯水年份也能满足需求,缓解韩江水量减小的压力。

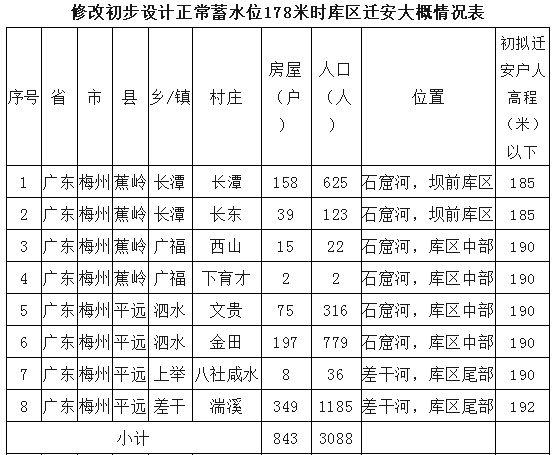

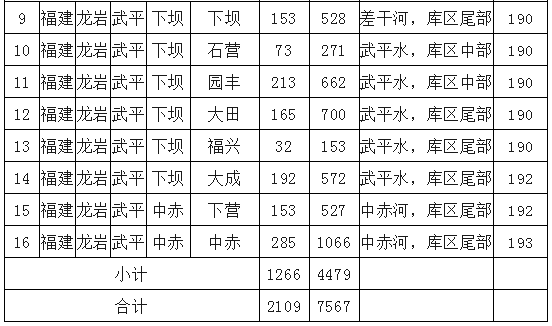

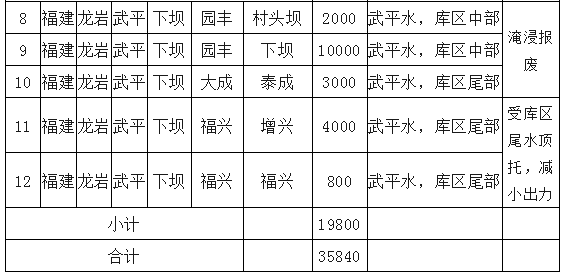

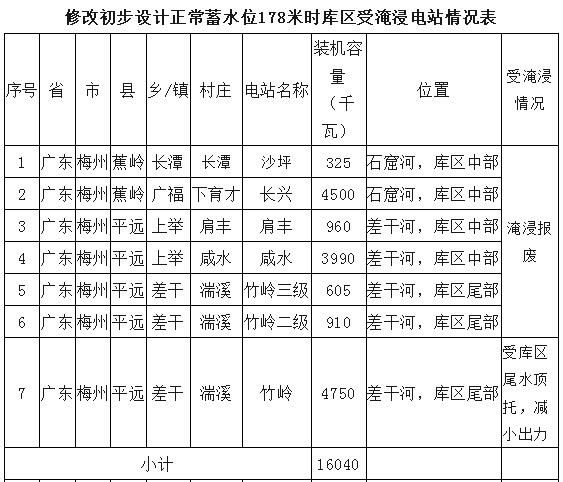

不过,扩容工程涉及迁安工作,初拟迁安高程 156.3 米至 190 米,由于涉及福建省境内,有一定难度。整个工程建设期估算约 8 - 9 年,包括可行性研究、跨省洽谈、设计迁安及施工等阶段。
最终以设计单位的可行性研究报告为准。
